Una implementación Odoo no falla el día del arranque. Suele fallar antes: cuando nadie ha decidido cómo debe vender la empresa, quién valida una compra, qué dato de stock es fiable o qué excepción se acepta sin romper el proceso.
La implementación Odoo es el proyecto de adaptar, configurar y poner en marcha Odoo como sistema de gestión para una empresa. Incluye diagnóstico, definición de procesos, elección de módulos, limpieza y migración de datos, configuración, pruebas, formación, salida a producción y soporte inicial. El éxito no depende de activar muchas aplicaciones, sino de implantar por fases, con responsables claros, datos fiables y decisiones operativas tomadas antes de construir.
La búsqueda “implementación Odoo” tiene una intención muy concreta: la persona ya sabe que Odoo puede ser una opción y quiere entender qué implica llevarlo a la práctica. Quiere fases, coste aproximado, riesgos, tiempos, equipo necesario y garantías de que el proyecto no se convertirá en una personalización interminable.
Por eso conviene tratar Odoo menos como una compra de software y más como una decisión de sistema. Si la empresa todavía trabaja con Excel, correos, WhatsApp y herramientas sueltas, el primer trabajo no es técnico: es decidir qué flujo debe quedar ordenado primero.
Implantación, implementación o implantar Odoo: ¿es lo mismo?
Sí. «Implantación Odoo», «implementación de Odoo» o «implantar Odoo» describen el mismo proyecto: llevar Odoo de una base de datos vacía a un sistema que la empresa usa cada día para vender, comprar, entregar, facturar y medir. En España se usa más «implantación»; en Latinoamérica, «implementación». Lo que cambia entre proveedores no es la palabra, sino qué incluye el servicio: solo configuración, o también diagnóstico, datos, formación y soporte tras el arranque.
Qué significa implementar Odoo de verdad
Implementar Odoo no es instalar una base de datos, dar usuarios y activar CRM, ventas, inventario o contabilidad. Eso puede hacerse rápido. Lo difícil es que el sistema represente cómo trabaja la empresa sin copiar todos sus vicios actuales.
Una implementación real traduce procesos de negocio a flujos operativos: oportunidad, presupuesto, pedido, entrega, factura, cobro, compra, stock, proyecto, tarea, margen e informe. Cada flujo necesita reglas, responsables, permisos, datos maestros y criterios de excepción.
“Odoo no debería adaptarse a cada costumbre de la empresa. Debería ayudar a decidir qué costumbres merecen convertirse en sistema.”

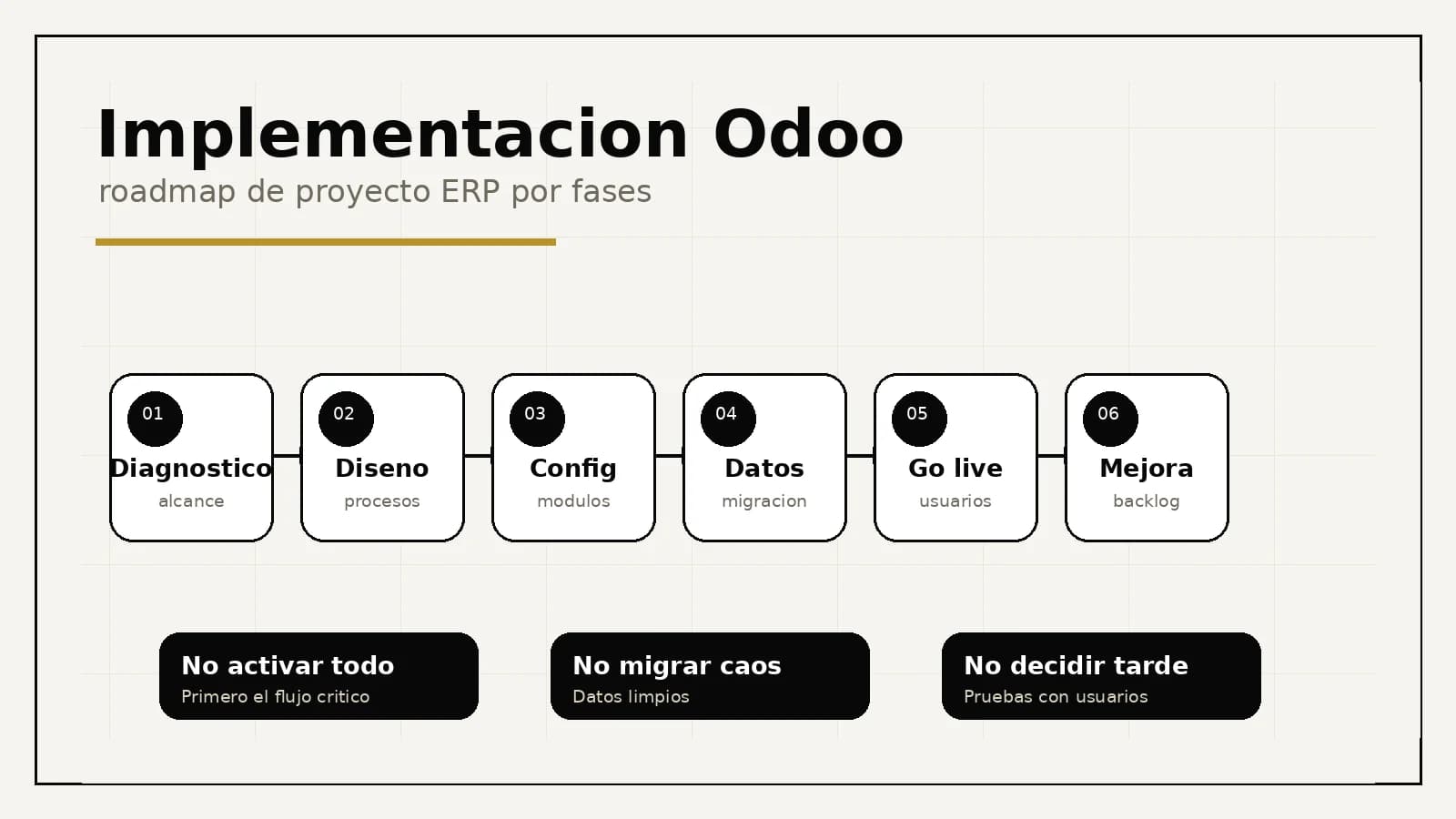

Fases de una implementación Odoo
El orden de fases reduce riesgo. Saltarse diagnóstico o pruebas suele ahorrar tiempo al principio y multiplicar incidencias al final. En proyectos ERP, la prisa mal colocada se paga durante meses.
| Fase | Qué se decide | Salida útil |
|---|---|---|
| Diagnóstico | Dolores, procesos prioritarios, alcance, usuarios, integraciones y métricas de éxito. | Mapa de proyecto y fases realistas. |
| Diseño funcional | Cómo será el flujo objetivo, qué datos se necesitan y qué excepciones se permiten. | Documento de decisiones, no solo lista de módulos. |
| Configuración | Módulos, permisos, secuencias, plantillas, automatizaciones básicas y reglas. | Odoo usable para probar casos reales. |
| Migración de datos | Clientes, proveedores, productos, tarifas, stock, contabilidad o histórico necesario. | Datos limpios y trazables para arrancar. |
| Pruebas y formación | Casos de uso reales, usuarios clave, errores, dudas y ajustes. | Equipo preparado y fallos detectados antes de producción. |
| Arranque y soporte | Salida controlada, incidencias, acompañamiento y priorización de mejoras. | Operativa estable y backlog ordenado. |
En empresas pequeñas y medianas, estas fases no tienen por qué ser enormes. Lo importante es que existan. Una primera fase de ventas y facturación puede ser ligera; una fase con inventario, fabricación, ecommerce y contabilidad necesita más gobierno.
Qué módulos conviene implantar primero
La decisión de módulos debe salir del dolor principal. Abrir demasiados frentes crea sensación de avance, pero aumenta la carga de decisiones y formación. Una buena primera fase debería cambiar algo medible sin paralizar a la empresa.
| Dolor principal | Módulos Odoo habituales | Riesgo si se abre demasiado |
|---|---|---|
| Ventas sin seguimiento | CRM, ventas, contactos, presupuestos. | Configurar pipeline sin definir responsabilidades comerciales. |
| Facturación lenta | Ventas, facturación, contabilidad básica, bancos. | Arrancar sin datos fiscales, impuestos o plantillas validadas. |
| Stock que no cuadra | Inventario, compras, ventas, ubicaciones, reglas de reposición. | Migrar stock sucio y confiar en el sistema desde el primer día. |
| Servicios sin margen | Proyectos, partes de horas, ventas, facturación. | Medir horas sin explicar al equipo para qué se usan. |
| Fabricación desordenada | MRP, inventario, compras, calidad, mantenimiento si aplica. | Implantar fabricación sin listas de materiales fiables. |
Odoo permite crecer por módulos, pero modular no significa improvisado. Conviene definir qué entra ahora, qué queda preparado para después y qué se descarta porque no aporta retorno en esta etapa. Esa decisión también afecta a la edición: Community o Enterprise no deberían elegirse antes de cerrar alcance.
Odoo Community o Enterprise: cómo afecta a la implantación
Odoo Community es la edición de código abierto (licencia LGPL) y no tiene coste de licencia; Odoo Enterprise añade aplicaciones y servicios oficiales con una suscripción por usuario. La implantación sigue las mismas fases en ambas, pero la edición cambia qué se cubre con estándar, qué se resuelve con módulos de la comunidad (OCA) y qué hay que desarrollar.
En Factoría IA trabajamos sobre Odoo 18 y 19 Community con un criterio fijo: primero el módulo estándar, después OCA y solo al final desarrollo propio, mínimo y documentado. Puedes ver el alcance funcional en nuestra página de implantación de ERP Odoo.
Dónde alojar Odoo durante la implantación
El hosting se decide con el alcance, no al final. Odoo puede correr en Odoo Online, en Odoo.sh (solo para Enterprise), en un servidor propio o con un proveedor especializado. Si el proyecto lleva módulos propios o integraciones, necesitarás al menos un entorno de pruebas separado de producción para validar cada cambio antes del arranque.
Para Odoo Community, Factoría Studio da a cada cliente su stack aislado, copias de prueba (staging) y el código versionado en git, de forma que la implantación se prueba con datos reales sin tocar producción.
Datos: el punto donde muchos proyectos se atascan
La migración de datos parece una tarea técnica, pero suele revelar problemas de negocio: clientes duplicados, productos sin criterio, tarifas contradictorias, proveedores incompletos, stock teórico, cuentas contables usadas como cajón de sastre o campos que cada persona interpreta de forma distinta.
Checklist de datos antes de migrar a Odoo
- Clientes y proveedores sin duplicados críticos.
- Productos con nombres, unidades, impuestos y categorías revisadas.
- Tarifas y descuentos con una lógica aprobada.
- Stock inicial contrastado con inventario físico si aplica.
- Usuarios y permisos definidos por rol, no por preferencias personales.
- Plantillas de presupuesto, factura y email revisadas.
- Integraciones imprescindibles identificadas antes del arranque.
Personalización: cuándo conviene y cuándo frena
Odoo es flexible, y esa flexibilidad es una ventaja si se gobierna bien. También puede ser una trampa: convertir cada preferencia interna en desarrollo específico hace que el proyecto sea más caro, más lento y más difícil de mantener.
La regla práctica es empezar por estándar siempre que el estándar resuelva el 80% del proceso sin romper la operación. Personalizar tiene sentido cuando hay una ventaja competitiva, una obligación operativa real o una integración necesaria. No cuando solo se intenta mantener una costumbre antigua.
| Decisión | Cuándo sí | Cuándo no |
|---|---|---|
| Configurar estándar | El flujo encaja con Odoo ajustando permisos, estados o plantillas. | Se usa para evitar decidir un proceso común. |
| Automatizar | La tarea es repetitiva, medible y tiene reglas claras. | El proceso cambia cada semana o nadie será responsable. |
| Desarrollar a medida | Hay integración crítica, ventaja diferencial o requisito no cubierto. | Solo replica un Excel porque una persona lo prefiere así. |
| Aplazar | La necesidad no bloquea el arranque y puede validarse después. | Se aplaza algo imprescindible para facturar, entregar o cumplir. |
Equipo interno: quién debe participar
Una implementación Odoo necesita dirección, usuarios clave y un implantador que no se limite a configurar. Si todo recae en tecnología, faltan decisiones de negocio. Si todo recae en dirección, faltan detalles operativos. Si todo recae en usuarios, el proyecto puede convertirse en una suma de preferencias.
- Sponsor de dirección: decide prioridades y desbloquea conflictos.
- Responsables de área: validan cómo debe trabajar ventas, compras, almacén, administración o proyectos.
- Usuarios clave: prueban casos reales y detectan fricción antes del arranque.
- Equipo técnico/implantador: traduce decisiones a configuración, datos, integraciones y soporte.
- Persona de adopción: acompaña formación, dudas y cambios de hábito.
En proyectos medianos, el responsable interno es tan importante como el consultor. Sin alguien dentro que tome decisiones, Odoo se llena de “lo vemos más adelante”. Y ese más adelante suele llegar cuando ya hay usuarios bloqueados.
Errores frecuentes al implementar Odoo
La mayoría de errores no son exóticos. Se repiten porque el proyecto se trata como una instalación y no como una transformación operativa controlada.
- Empezar por una demo bonita y no por procesos reales.
- Implantar demasiados módulos en la primera fase.
- No limpiar datos maestros antes de migrar.
- Personalizar antes de probar el estándar.
- No definir permisos, responsables y estados.
- Formar al equipo demasiado tarde.
- Medir el éxito por “estar en producción” y no por adopción, velocidad, control o margen.
Cuánto cuesta implementar Odoo
No hay un precio serio sin alcance. El coste de implementar Odoo depende de módulos, usuarios, migración, integraciones, personalizaciones, formación, soporte y complejidad de procesos. Reducirlo a una tarifa mensual puede llevar a comparar cosas que no son comparables.
Una fase simple de CRM, ventas y facturación no se parece a un proyecto con inventario multi-almacén, fabricación, ecommerce, conectores, contabilidad completa y reporting. La pregunta correcta no es solo cuánto cuesta implantar: es qué coste operativo seguirá existiendo si no se ordena el sistema.
Cuánto dura implantar Odoo
El plazo depende de cuántos procesos entran en la primera fase, de la calidad de los datos de partida y del tiempo que puedan dedicar los usuarios clave. Lo que más alarga un proyecto no es la configuración, sino las decisiones pendientes: quién valida una compra, qué tarifa manda o qué stock es el bueno. Tras el arranque conviene prever un periodo de soporte intensivo; en nuestros proyectos es de 4 a 8 semanas.
Desventajas de Odoo que conviene conocer antes de implantarlo
- Su flexibilidad invita a personalizar de más: cada desarrollo propio hay que mantenerlo en cada cambio de versión.
- Las versiones avanzan cada año; quedarse muchas versiones atrás encarece la actualización.
- Algunos sectores necesitan módulos de terceros o desarrollo para cubrir procesos muy específicos.
- Sin un responsable interno y usuarios clave con tiempo, la adopción se frena aunque la configuración sea correcta.
Ninguna de estas desventajas impide implantarlo bien: se gestionan con alcance por fases, criterio estándar primero y un plan de actualización desde el inicio.
Cómo medir si la implementación va bien
Un proyecto Odoo sano deja señales antes del arranque. Hay decisiones cerradas, datos revisados, usuarios clave probando, incidencias priorizadas y una lista clara de qué queda fuera de la primera fase.
Señales de una implementación Odoo bien gobernada
- El alcance de la fase cabe en una frase entendible.
- Cada módulo tiene un responsable funcional.
- Los datos maestros están revisados antes de migrar.
- Las pruebas usan pedidos, facturas, productos o proyectos reales del negocio, con datos sanitizados.
- El equipo sabe qué cambia el día de arranque.
- Hay soporte inicial y backlog de mejoras separado de incidencias críticas.
- Las métricas de éxito son operativas: menos retrasos, menos duplicidad, mejor trazabilidad, cierre más rápido o reporting fiable.
Cómo lo planteamos en Factoría IA
En Factoría IA enfocamos Odoo como sistema operativo de empresa: primero entendemos cómo se vende, compra, entrega, factura y mide; después diseñamos una primera fase con impacto. No buscamos abrir todos los módulos, sino construir una base fiable para crecer. En España, esa base también debe prever requisitos fiscales como VeriFactu cuando el circuito de facturación entra en alcance.
Cuando Odoo ya tiene procesos y datos consistentes, se puede conectar con automatización e IA: alertas comerciales, resúmenes de operaciones, clasificación de documentos, reporting o agentes internos. Pero el orden importa: automatizar sobre un ERP mal implantado solo acelera errores.
Preguntas frecuentes sobre implementación Odoo
¿Cuánto tarda una implementación Odoo?
Depende del alcance. Una primera fase acotada puede ser mucho más rápida que un proyecto con inventario, fabricación, contabilidad, ecommerce e integraciones. Lo importante es dividir por fases y no mezclar arranque con todas las mejoras futuras.
¿Cuánto cuesta implementar Odoo?
El coste depende de módulos, usuarios, migración, integraciones, personalizaciones, formación y soporte. Sin diagnóstico no conviene dar una cifra cerrada porque dos proyectos Odoo pueden tener complejidades totalmente distintas.
¿Qué módulo de Odoo se implementa primero?
El módulo inicial debería depender del dolor principal: ventas, facturación, inventario, proyectos, compras o fabricación. La prioridad no debe decidirse por catálogo, sino por impacto operativo y capacidad de adopción.
¿Odoo se puede implantar por fases?
Sí. De hecho, suele ser lo más recomendable. Una implantación por fases reduce riesgo, facilita formación, permite estabilizar datos y evita abrir demasiadas decisiones a la vez.
¿Conviene personalizar Odoo desde el inicio?
Solo cuando la necesidad es crítica, aporta ventaja real o cubre una integración imprescindible. Personalizar antes de validar el estándar suele encarecer y alargar el proyecto sin mejorar la adopción.
¿Odoo es gratuito o se paga?
Odoo Community es de código abierto y no paga licencia; Odoo Enterprise se paga con una suscripción por usuario. En ambos casos, la implantación (diagnóstico, configuración, datos, formación y soporte) es un servicio aparte que depende del alcance.
¿Necesito un partner para implantar Odoo?
No es obligatorio, pero una implantación con procesos, datos e integraciones reales necesita a alguien que traduzca decisiones de negocio a configuración y que responda tras el arranque. Si lo haces internamente, asigna un responsable con tiempo y criterio funcional.
¿Qué pasa si la implantación se alarga?
Suele ser síntoma de alcance abierto o decisiones pendientes. Se corrige cerrando qué entra en la fase actual, moviendo mejoras a un backlog posterior y fijando fechas de validación con los usuarios clave.
¿Dónde se aloja Odoo?
En Odoo Online, en Odoo.sh (solo Enterprise), en un servidor propio o con un proveedor especializado. La elección depende de personalizaciones, integraciones y de quién mantendrá la plataforma.
