ERP para construcción: costes, obras y certificaciones bajo control

Un ERP para construcción debe unir presupuesto, compras, subcontratas, ejecución, certificaciones y tesorería por obra. El objetivo es detectar desviaciones antes del cierre, no explicar después por qué desapareció el margen.

Adrià Aymerich
Adrià Aymerich
Responsable de Ventas
4 de septiembre de 2026 6 min

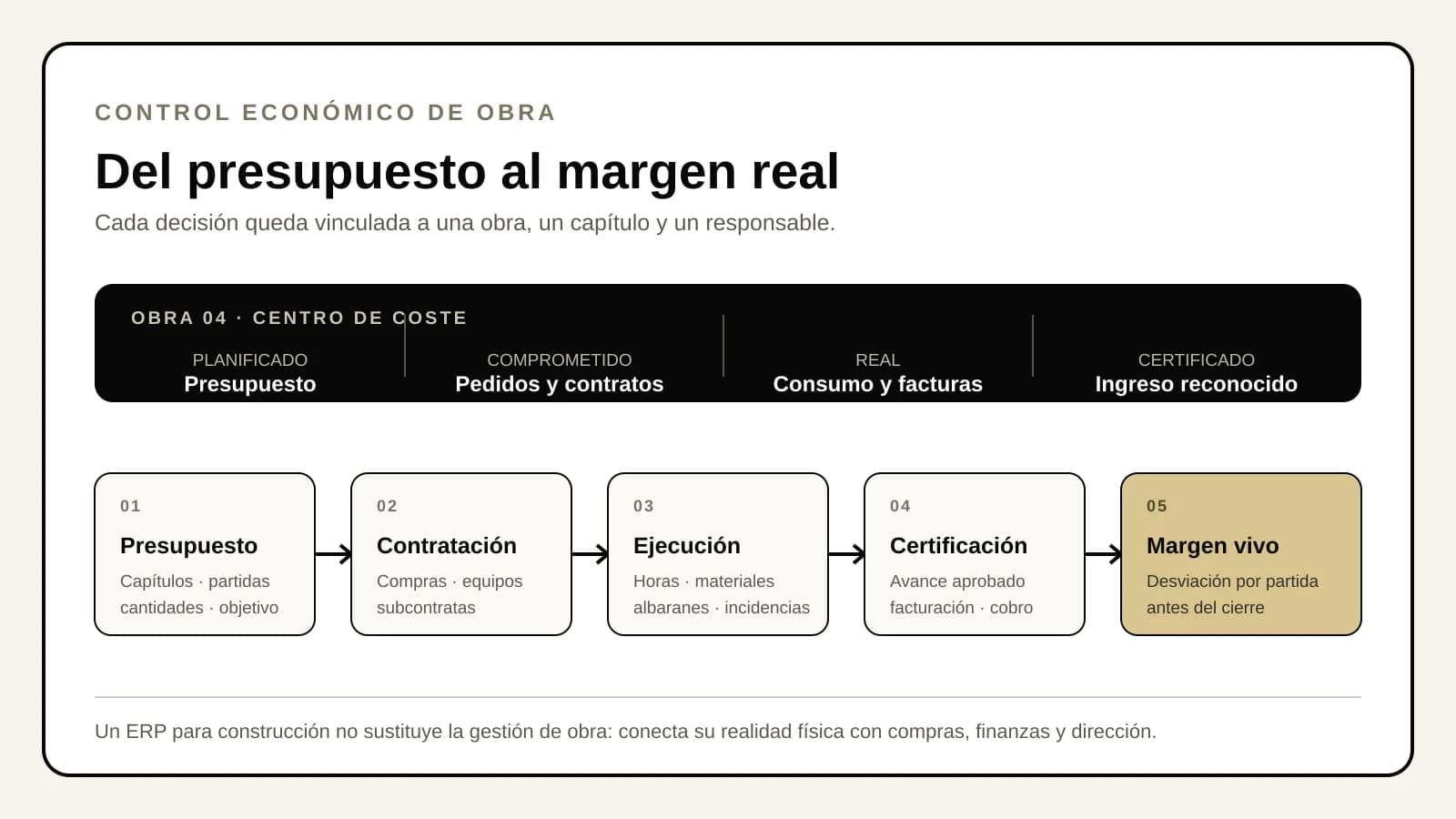

Flujo de control económico de una obra desde el presupuesto y la contratación hasta la ejecución, certificación y margen real.

Una obra puede avanzar según planificación y perder dinero al mismo tiempo. Basta con que las compras lleguen tarde al control, los albaranes no estén imputados, una subcontrata facture fuera de partida o la certificación al cliente no refleje el avance ejecutado. El problema aparece cuando dirección descubre la desviación al cerrar el mes o, peor, al cerrar la obra.

Respuesta rápida

Un ERP para construcción es el sistema que conecta el presupuesto de cada obra con compras, subcontratas, materiales, horas, maquinaria, avance, certificaciones, facturación y tesorería. Su función crítica es comparar en una misma estructura lo planificado, lo comprometido, lo ejecutado y lo certificado para anticipar desviaciones por capítulo o partida. Debe permitir trabajar con varias obras, responsables y centros de coste sin perder una visión consolidada. No sustituye la planificación técnica ni el criterio del jefe de obra: convierte lo que ocurre en campo en información económica fiable para operaciones, administración y dirección.

Esta guía explica qué exigir al sistema y cómo evaluar una implantación. Si ya buscas una solución concreta, puedes ver nuestra propuesta de Odoo para construcción, centrada en control de costes, compras, subcontratas y certificaciones.

Qué es un ERP para construcción

Es un ERP adaptado a una empresa que gestiona contratos y recursos alrededor de obras. La unidad de control no es solo la empresa ni el mes contable: es cada obra, con su presupuesto, capítulos, partidas, proveedores, responsables, avances, ingresos y costes.

Eso cambia la pregunta que debe responder el software. No basta con saber cuánto se ha facturado o gastado. Dirección necesita saber qué coste estaba previsto, qué importe ya está comprometido aunque todavía no exista factura, qué parte se ha ejecutado, cuánto se ha certificado al cliente y qué margen queda expuesto.

En construcción, esperar a la factura para reconocer un coste significa gestionar mirando por el retrovisor.

Qué debe conectar para que el margen sea visible

El dato económico de una obra se forma en muchos lugares: una medición, una oferta aceptada, un pedido, un contrato de subcontrata, un parte de horas, un albarán, una certificación o una factura. El ERP aporta valor cuando todos usan la misma obra y la misma estructura de imputación.

BloqueQué debe registrarDecisión que permite tomar
PresupuestoCapítulos, partidas, cantidades, costes e ingresos objetivo.Fijar la línea base contra la que se medirá la obra.
Compras y contratosPedidos, ofertas, adjudicaciones, anticipos y compromisos.Ver coste comprometido antes de recibir la factura.
EjecuciónMaterial, horas, maquinaria, albaranes, mermas e incidencias.Conocer el coste real y su causa por obra y partida.
SubcontratasAlcance contratado, avance aprobado, retenciones y facturas.Evitar pagar o certificar trabajos sin contraste.
CertificacionesMedición ejecutada, aprobada, facturada y pendiente.Conectar avance físico, ingreso y previsión de cobro.
FinanzasFacturas, vencimientos, cobros, pagos y tesorería prevista.Distinguir rentabilidad contable de tensión de caja.

El flujo de una obra, de presupuesto a certificación

Imagina una constructora con tres obras activas. En una de ellas, el presupuesto aprobado se carga por capítulos y partidas. Compras solicita ofertas y adjudica estructura, instalaciones y acabados. Cada pedido o contrato queda vinculado a la obra y a la partida correspondiente.

Durante la ejecución, el equipo registra recepciones, partes y avances. Los albaranes pendientes ya muestran consumo aunque la factura llegue después. El responsable revisa qué trabajos de subcontrata pueden aprobarse. Al certificar al cliente, el sistema distingue lo ejecutado de lo aceptado y de lo facturado.

Dirección no recibe un número aislado. Ve presupuesto, revisiones, compromiso, coste incurrido, certificación, facturación y previsión final. Si instalaciones consume más de lo previsto mientras el ingreso no cambia, la desviación aparece cuando todavía se puede renegociar, sustituir una compra o documentar un contradictorio.

Funciones que un ERP de construcción debe resolver

  • Estructura económica por obra, capítulo y partida, con versiones de presupuesto controladas.
  • Compras y contratos vinculados a la obra, con comparativa de ofertas y circuito de aprobación.
  • Coste comprometido visible antes de la recepción de facturas.
  • Recepciones y albaranes imputados desde campo o administración sin doble tecleo.
  • Partes de horas, equipos y maquinaria asociados al trabajo ejecutado.
  • Control de subcontratas: alcance, avances, documentación, retenciones y facturación.
  • Certificaciones de cliente separando medición, aprobación, facturación y cobro.
  • Gestión de cambios, adicionales y contradictorios con impacto en coste e ingreso.
  • Planificación y previsión de tesorería por vencimientos, hitos y necesidades de obra.
  • Cuadros consolidados para comparar obras sin ocultar el detalle que explica la desviación.

La lista de módulos no debe dirigir el proyecto. Proyectos, compras, inventario, empleados, contabilidad analítica y facturación son piezas; el resultado depende de que compartan una codificación simple y mantenible. Si la obra registra presencia y horas, conviene distinguir el control horario obligatorio de la imputación a proyectos. Puedes revisar los módulos Odoo disponibles, pero primero define las decisiones que el sistema tendrá que sostener.

Qué no debería confundirse con un ERP

Una aplicación de planificación puede ordenar tareas, dependencias y recursos. Una herramienta de presupuestos puede trabajar mediciones y precios descompuestos con gran profundidad. Un gestor documental puede controlar planos, contratos y versiones. Ninguna de esas capacidades convierte por sí sola el sistema en ERP.

SistemaDónde aporta profundidadQué debe intercambiar con el ERP
Planificación de obraCalendario, dependencias, ruta crítica y recursos.Hitos, avance, responsables y previsiones.
Presupuestos y medicionesDescompuestos, bancos de precios, capítulos y certificaciones.Estructura presupuestaria, revisiones, medición e importes.
Gestor documental / BIMPlanos, modelos, versiones, incidencias y evidencias.Obra, contrato, proveedor, cambio y estado de aprobación.
ERPCompras, costes, facturación, cobros, pagos y visión empresarial.Debe conservar el dato económico común y evitar duplicidades.

Métricas para saber si el sistema mejora el control

El proyecto no termina cuando se abre el acceso a usuarios. Debe cambiar la velocidad y fiabilidad con la que la empresa detecta un problema. Conviene tomar una línea base antes de implantar y definir cada métrica para que obra y finanzas no calculen versiones distintas.

MétricaQué revelaCómo evitar una lectura engañosa
Desviación a coste finalDiferencia entre presupuesto y previsión final de coste.Incluir compromisos y estimaciones pendientes, no solo facturas.
Margen previsto por obraResultado esperado con la información disponible hoy.Separar cambios aprobados de reclamaciones todavía inciertas.
Coste sin imputarFacturas, albaranes u horas que aún no tienen obra o partida.Medir antigüedad además del importe total.
Avance ejecutado vs certificadoTrabajo realizado que aún no se ha aprobado o facturado.Acordar una fuente fiable para el avance físico.
Plazo de aprobación de comprasTiempo entre necesidad, oferta, aprobación y pedido.Distinguir espera interna de plazo del proveedor.
Cobro y pago previstoTensión de caja asociada a hitos y vencimientos.No confundir beneficio previsto con liquidez disponible.
El mejor cuadro de obra no es el que enseña más gráficos. Es el que señala una desviación, su causa, su responsable y la siguiente decisión.

Errores habituales al implantarlo

  • Copiar al ERP todas las columnas y excepciones de cada Excel sin acordar un modelo común.
  • Crear tantos códigos y niveles de imputación que el equipo de obra deja de registrar datos.
  • Medir únicamente facturas y descubrir demasiado tarde pedidos, trabajos y albaranes pendientes.
  • Permitir cambios de presupuesto sin versión, aprobación ni rastro del motivo.
  • Diseñar el proceso desde administración sin probarlo con jefes de obra y compras.
  • Obligar a registrar el mismo avance en planificación, mediciones, ERP y hojas auxiliares.
  • Automatizar alertas antes de decidir qué umbral exige actuar y quién debe hacerlo.
  • Arrancar todas las obras a la vez sin validar una obra piloto y un cierre mensual completo.
  • Confundir personalización con ventaja competitiva y mantener hábitos que solo añaden retrabajo.

Checklist para elegir ERP y proveedor

Pruebas que debería superar una demo de construcción

  • Mostrar una obra con presupuesto, capítulos, partidas y una revisión aprobada.
  • Crear un pedido y un contrato de subcontrata, y reflejarlos como coste comprometido.
  • Registrar una recepción parcial sin factura y verla en el control económico.
  • Imputar horas, material o maquinaria a una obra desde un flujo razonable para campo.
  • Gestionar un cambio de alcance con impacto separado en coste e ingreso.
  • Comparar avance ejecutado, aprobado, certificado, facturado y cobrado.
  • Detectar una factura sin obra o partida y asignar un responsable para corregirla.
  • Explicar qué sistema manda en presupuestos, documentos, planificación y contabilidad.
  • Definir permisos para obra, compras, administración y dirección sin bloquear el trabajo.
  • Enseñar cómo se migrará una obra abierta y cómo se comprobará el primer cierre mensual.
  • Separar claramente estándar, configuración, desarrollo e integración.
  • Acordar métricas, soporte de arranque y un backlog posterior a la primera fase.

Cómo encaja Odoo en una constructora

Odoo puede encajar cuando la constructora quiere que proyectos, compras, inventario, empleados, contabilidad analítica, facturación y documentos trabajen sobre una base común. La obra puede actuar como eje de imputación y reporting, mientras cada transacción conserva su responsable y su documento de origen.

El encaje no es automático. Hay que decidir cómo representar capítulos y partidas, cómo importar o integrar presupuestos, cuándo reconocer compromisos, cómo tratar certificaciones, retenciones y cambios, y qué información debe capturarse en campo. Esa fase de diseño es parte central de una implementación Odoo bien gobernada.

Para una empresa pequeña con pocas obras, facturación sencilla y control suficiente en una herramienta especializada, un ERP completo puede ser prematuro. Empieza a tener más sentido cuando compras, ejecución, administración y dirección necesitan compartir datos, cuando las obras se multiplican o cuando el margen solo se conoce al final.

Preguntas frecuentes sobre ERP para construcción

¿Qué es un sistema ERP en construcción?

Es un sistema de gestión empresarial que organiza cada obra como unidad económica y conecta presupuesto, compras, subcontratas, ejecución, certificaciones, facturación, cobros y pagos. Permite comparar lo previsto con lo comprometido y lo realizado.

¿Qué diferencia hay entre un ERP y un software de gestión de obra?

El software de obra suele profundizar en planificación, mediciones, planos o trabajo de campo. El ERP conecta esa operación con compras, contabilidad, facturación, tesorería y reporting empresarial. Pueden convivir mediante integración.

¿Qué módulos necesita una constructora?

Como base suele necesitar proyectos, compras, proveedores, contabilidad analítica, facturación y documentos. Según el modelo se añaden inventario, partes de horas, empleados, mantenimiento, maquinaria, planificación, presupuestos o integraciones BIM.

¿Cómo controla un ERP el coste de una obra?

Relaciona presupuesto, pedidos, contratos, albaranes, horas, consumos y facturas con la misma obra y partida. Así compara coste objetivo, comprometido y real, y permite estimar el coste final antes del cierre.

¿Puede gestionar certificaciones de obra?

Puede registrar mediciones y estados de certificación, vincular avances con facturación y controlar importes ejecutados, aprobados, facturados y cobrados. La profundidad exacta depende del flujo y de si se integra una herramienta de mediciones.

¿Odoo sirve como ERP para construcción?

Puede servir cuando se diseña una estructura adecuada para obras, costes analíticos, compras, subcontratas, facturación y documentos. El encaje debe validarse con una obra real, especialmente en presupuestos, certificaciones, retenciones e integraciones.
